政府歷史檔案大樓室內裝修工程
- mingshunconstruction
- 7月28日
- 讀畢需時 2 分鐘
工程近況截至2025年7月
項目工作內容︰
本項目位於澳門氹仔北安信安馬路及興隆街交界之O4地段,地段面積約 4,366平方米,樓高 13層,總建築面積約 5.56萬平方米,總實用面積超過4萬平方米,分為地上13層、地下1層,設有檔案接收、收集、整理、修復等空間,亦設有專門數字化用房,加強珍貴紙本資源數字化保存。
我司本次所承建之裝修施工範圍為地庫層、地面層、五樓至十一樓,以及天面層之位置。因應本項目主要作為日後特區政府檔案儲存之要求,本次項目將於各擬建之檔案庫房安裝水冷式精密空調,周圍均增設檢修迴廊,用以確保檔案庫房與外界有緩衝空間,檢修迴廊採用4小時防火保溫乾牆建造,並於庫房天花鋪設保溫層,庫房內安裝恆溫恆濕空調通氣系統,以維護檔案庫房內的溫度及濕度,庫房內亦會採用消防高壓細水霧系統對相關設備作出保護。除建設檔案庫房外,本項目亦會於其他樓層位置新建檔案展覽區,伺服器房,消毒室,滅蟲區,辦公區域等不同用途之區域。
本項目預計完工日期為2025年12月,屆時將更有助於統一保存及保護澳門寶貴的檔案資源。
項目目前進度︰

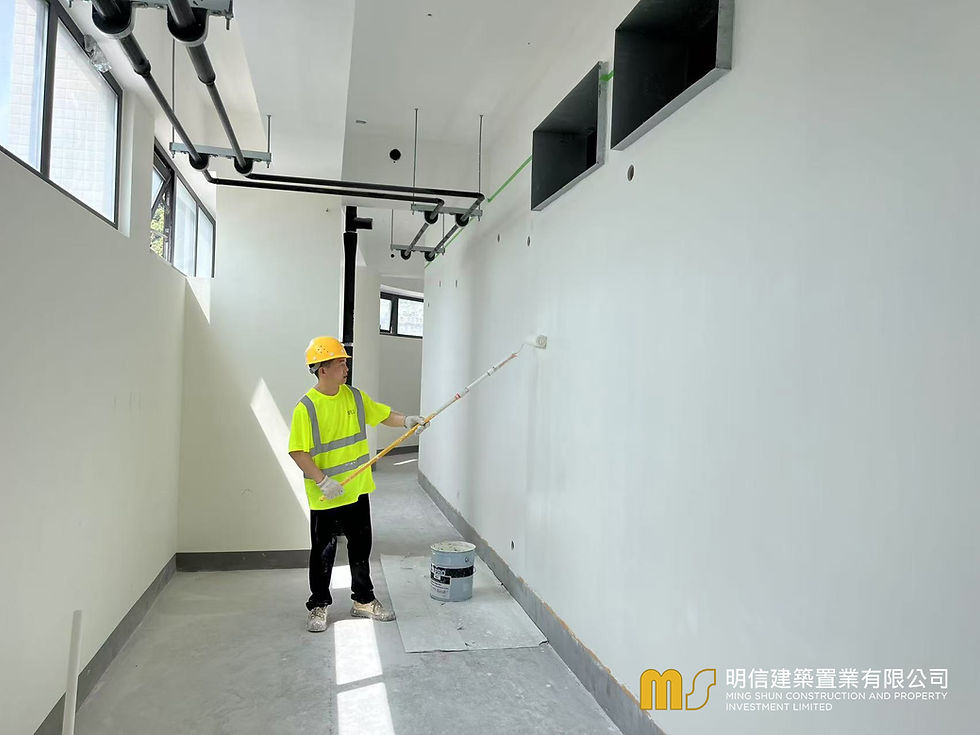

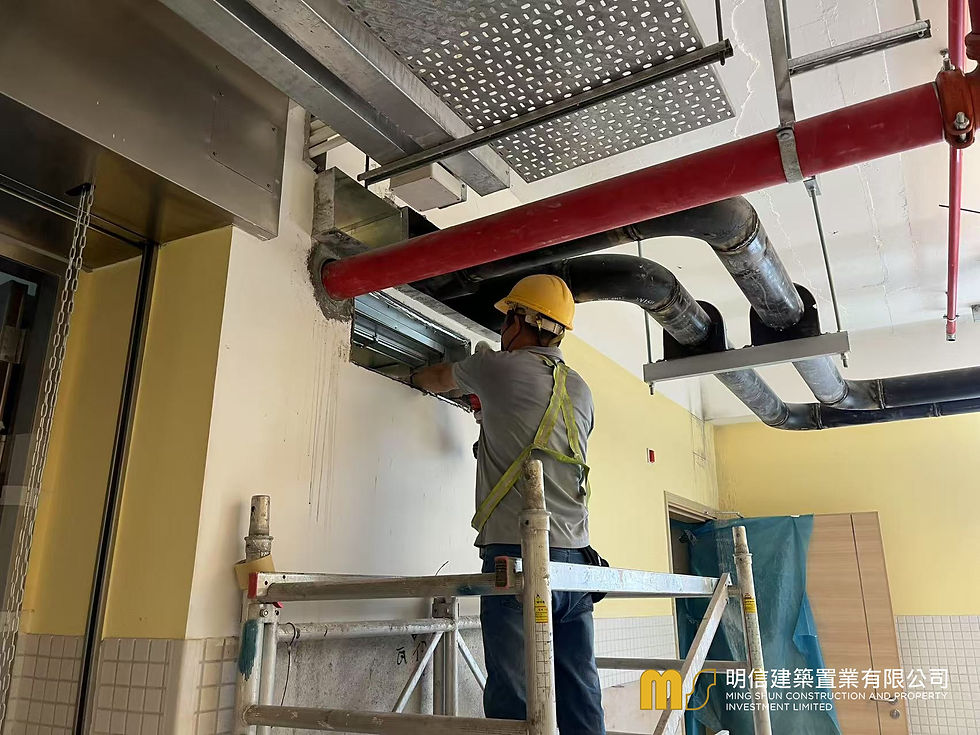

本項目於2025年5月14日正式動工,截至7月中,總體完成進度31%,已基本完成打拆工作、牆體建造及保溫天花工作,現正有序開展機電管線安裝、泥水、油漆及瓷磚鋪貼等室內裝修工作。本項目之防火物料測試將於2025年7月內完成,而消防系統預計於2025年10月完成安裝,計劃於2025年11月完成消防聯動調試及進行消防竣工驗收,整個項目將會按計劃於本年度12月完工。
