澳門新中央圖書館建築工程-拆卸、基礎及地庫

  • mingshunconstruction
  • 7月28日
  • 讀畢需時 2 分鐘

工程近況截至2025年7月


項目工作內容:

本項目擬在原澳門半島愛都酒店舊址,新建澳門新中央圖書館,其位於塔石廣場東南方向。本公司為該工程之總承包,負責第一階段的施工建造。主要内容為舊建築物拆卸、廢料處理、樁基施造、地庫結構建造等。

計劃拆除的原有四層建築物,樓體呈L型分佈,總高度約18米,建築面積2640平方米,待拆除結構面積約2250平方米。

基坑圍護體系為593支鑽孔迷你樁(273mm),除施工期間用於臨時擋土用途外,也作為建築物基礎的一部分,與日後澆築完成的地庫内層鋼筋混凝土牆體,組合成為永久的地下室複合式擋土牆;基坑止水帷幕採用樁間焊接的止水鋼板阻水,坑外設置與圍護樁交錯間隔的灌漿柱組成隔水系統;基坑内支撐採用多層鋼結構支撐系統;而基礎工程樁合計125支,全部為鑽孔迷你樁(273mm);致於建造地庫部分,為常規鋼筋混凝土結構。

規劃在施工中的圖書館合計6層:配備有地下負1層及地下負2層,空間預留為停車場、書籍儲存及技術區域用途;地面層為建築物入口和主大堂,同時有演講廳和停車場車道; 地上1層至3層主要用作圖書館服務、例如藏書、閲讀區域、自習區域、電腦閲覽區、展覽室及會議室。

項目落成後,建築總體依然呈L型。在“士多鳥拜斯大馬路”立面,建築物約97.0米長和約23.5米闊;在“高偉樂街”立面,建築物約62.5米長和約15.0米闊。建築物高度為+32.00Msl,地面高度+11.70Msl,屬M級樓宇。


項目目前進度:

目前項目總體進度完成86%,已按期完成第一節點拆除舊愛都酒店之工作,現正如期進行第二節點工程,截至7月中,已完成719條直徑為273mm的鋼管迷你樁施工(100%)、594條馬歇爾止水樁施工(100%)、鋼結構立柱施工(100%)、鋼結構施工棧橋(100%)、地庫鋼結構支撐(100%)、地庫開挖(100%)、樁承台及拉樑磚模施工(100%)、地庫底板之防水膜施工(100%)以及地庫底板結構施工(100%),現正進行地庫一層之混凝土結構施工。本工程計劃將於2025年12月完工。

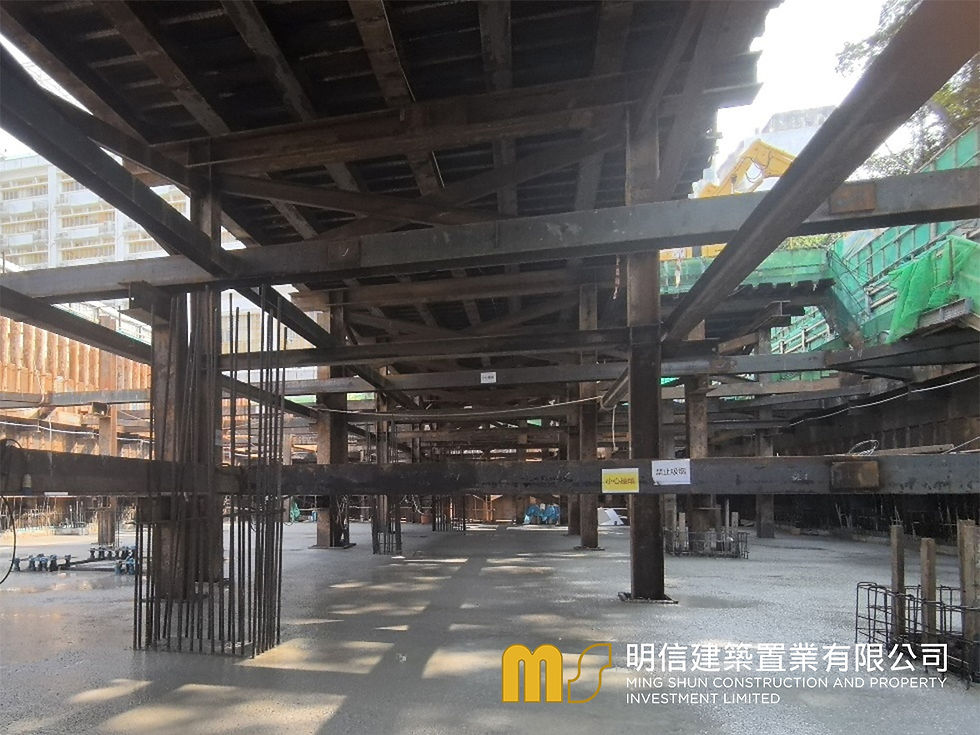

項目進度照片
